外壁塗装に適した天気とは?天気による影響と対処法を紹介

お問い合わせはこちら LINEでお問い合わせ

外壁塗装に適した天気とは?
天気による影響と対処法を紹介

外壁塗装に適した天気とは?天気による影響と対処法を紹介

2025/10/03

こんにちは!外壁塗装専門店安井創建です。外壁塗装を検討していると、「雨の日でも工事できる?」「季節によって仕上がりは違うの?」といった疑問や不安を感じる方は多いのではないでしょうか。実際、天気は塗装工事の品質やスケジュールに大きな影響を与える重要な要素です。この記事では、外壁塗装に適した天気や、施工に向いていない天候、天候トラブルが起きた際の対応方法まで詳しく解説します。これから塗装工事を検討している方が安心して依頼できるよう、信頼できる業者の選び方と併せてわかりやすくお伝えしていきます。

目次

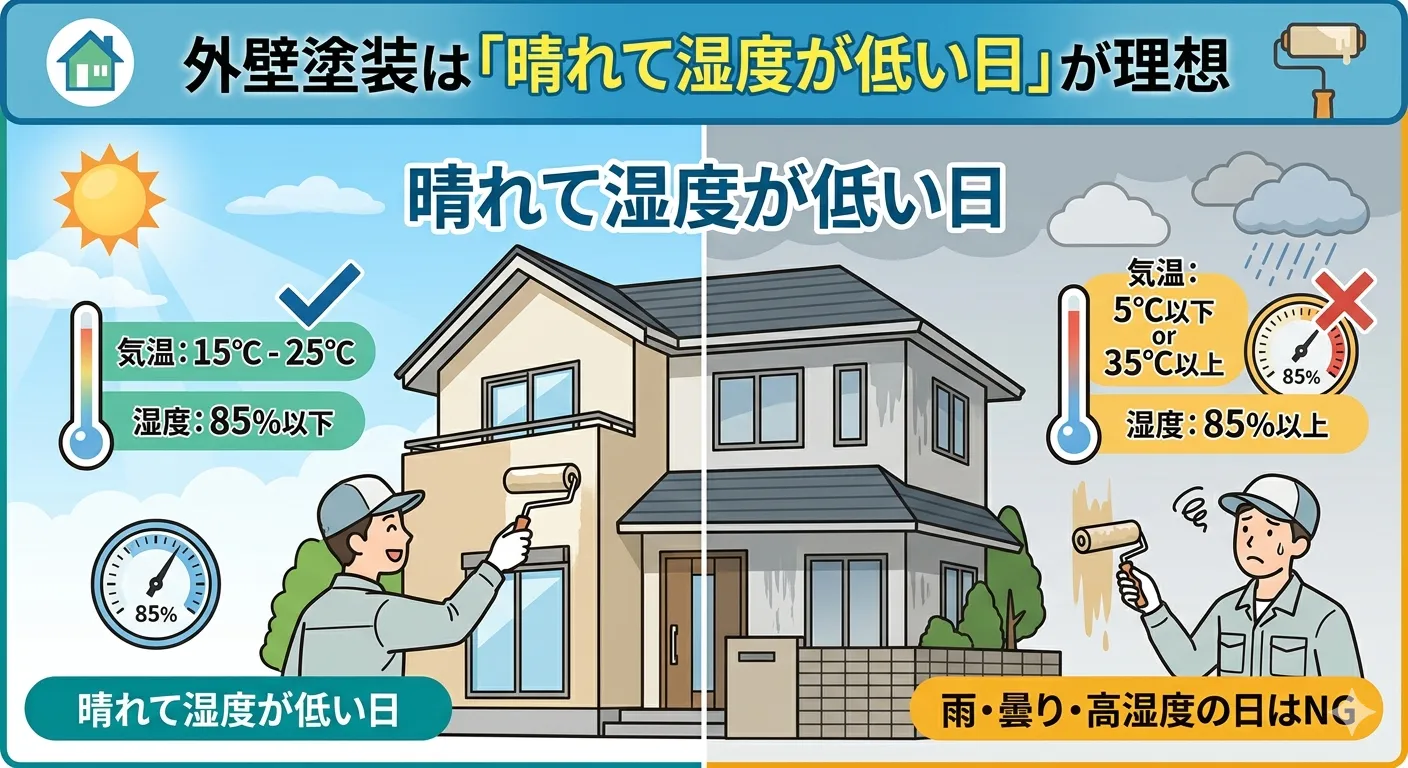

    外壁塗装は「晴れて湿度が低い日」が理想

    外壁塗装の成功は「いつ塗るか」にかかっていると言っても過言ではありません。ここでは、外壁塗装にとって理想的な天候条件と、避けるべき環境について詳しく見ていきましょう。

    外壁塗装を行う上で理想的な天気とは?

    外壁塗装を行う上で理想的な天気とは、「晴天・乾燥・適度な気温」がそろった日です。塗料は空気中の水分量や気温によって乾燥スピードが左右されるため、湿度が高すぎたり低温だったりすると、塗料がうまく定着しません。特に湿度が85%以上になると塗装作業自体が中止されることもあり、湿度が60%前後で晴れている日がベストとされています。また、風が強すぎると塗料の飛散や乾燥ムラが起きるため、風速が5m/s以下の穏やかな天候が適しています。

    気温が5℃未満の日や雨天時は避けるべき

    外壁塗装は気温5℃以下、または湿度85%以上の日には基本的に避けるべきです。気温が低すぎると塗料がうまく硬化せず、ムラができたり耐久性に欠ける仕上がりになってしまいます。また、雨天時に塗装作業を行うと塗料が流れたり表面がブツブツになったりする「雨だれ」が発生し、施工不良の原因になります。たとえ小雨でも塗装面が湿っている状態では作業を行うべきではありません。塗装業者は施工日当日の朝に現場で気温・湿度を確認し、適切に判断するのが一般的です。

    季節ごとのメリット・デメリット

    春や秋は外壁塗装に最も適したシーズンとされており、気温・湿度ともに安定しているため施工ミスが少なく、スムーズな進行が可能です。一方で、梅雨の時期は雨が多く、予定通りに進まないことも少なくありません。夏は高温すぎると塗料が早く乾きすぎてムラが出る恐れがあり、職人の熱中症リスクも高くなります。冬は気温が低く乾燥している点は良いのですが、5℃未満の時間帯が長いため工事日数が延びがちです。このように、どの季節にも特徴があり、希望のスケジュールと照らし合わせて判断することが重要です。

    天気が外壁塗装に影響する理由

    なぜ塗装に適した天気がこれほどまでに重要なのか、その理由を理解することで、より安心してスケジュールを組むことができます。次に、天候が施工品質や安全性にどう関わってくるのかを具体的に解説します。

    塗料の乾燥・硬化に天候が直結するため

    外壁塗装に使用される塗料は、気温や湿度などの環境条件によって乾燥時間や硬化の進み具合が変化します。例えば、低温で湿度が高い日には乾燥が遅れ、仕上がりにムラができやすくなったり、塗膜が弱くなったりします。乾燥時間が不十分なまま次の塗り重ね工程に進むと、塗料同士がうまく密着せず、剥がれやひび割れなどの不具合を起こすリスクが高まります。適切な天候下で丁寧に乾燥工程を管理することで、美しく耐久性のある塗装が実現します。

    雨や湿気はムラや白化を生む可能性がある

    雨が降ると、塗料が乾く前に表面に水分が混じり、色ムラや光沢の低下、あるいは白化(塗膜が白っぽく濁る現象)を引き起こす可能性があります。これらは見た目の美観だけでなく、塗膜の防水性や保護効果にも悪影響を及ぼします。特に水性塗料は湿度の影響を受けやすいため、雨天時の施工は避けるべきです。業者によっては、天気が急変した場合に備えてブルーシートなどの雨除け対策を準備している場合もありますが、基本的には安全を見越して日程を再調整する判断が求められます。

    天気によって工事の進行や安全性も変わる

    天候は外壁塗装の仕上がりに大きく影響するだけでなく、現場で働く職人の安全にも深く関わっています。特に強風の日には足場や飛散防止ネットが不安定になりやすく、思わぬ事故につながる可能性もあります。また、冬季の早朝や夜間には足場が凍結し、滑りやすくなることで作業リスクが高まります。こうした状況を踏まえ、当社ではその日の気象条件を常に確認し、安全を最優先にした判断を行っています。外壁塗装は基本的に屋外での作業となるため、悪天候時には無理な進行は行いません。特に雨や風が強い日は、近隣住宅への塗料飛散リスクが高まることから、あえて作業を中止する判断を取る場合もあります。だからこそ、あらかじめ余裕を持った工程でスケジュールを設定し、工期の遅延があってもお客様にご迷惑をおかけしないよう努めています。万が一、予定よりも工事完了が遅れる場合でも、追加費用などが発生することはありません。安心してお任せいただけるよう、品質と安全、そして信頼の対応を徹底しております。

    天気による外壁塗装のトラブル例

    1. 梅雨に工事を始めて工期が大幅に遅れた
    梅雨の時期に工事を開始した結果、連日の雨で作業が何度も中断。予定の2週間から1か月以上延び、生活にも支障が出た。
    対策:着工時期を春・秋など雨の少ない季節にずらす。

    2. 雨上がりに塗装を強行し、塗膜が剥がれた
    前日が雨だったが「晴れているから大丈夫」と判断して塗装を実施。しかし外壁内部に湿気が残っており、塗料の密着が不十分で、数ヶ月後に剥がれや浮きが発生。
    対策:表面だけでなく壁内部の含水率まで確認できる業者に依頼する。

    3. 冬季の施工で乾燥不良が起き、ホコリが付着
    気温が低い中で無理に作業を進めた結果、塗料が乾ききらず、風に乗って飛んできたホコリが塗膜に付着してしまった。仕上がりがザラザラになり、美観が損なわれた。
    対策:5℃未満の環境では塗装を避け、気温が安定している日中に作業を集中させる。

    4. 突然のにわか雨で塗料が流れ落ちた
    午後から雨予報だったにもかかわらず午前中に作業を続けた結果、乾燥前に雨に打たれて塗料が流れてしまい、塗り直しに。再施工の手間と追加費用が発生した。
    対策:その日の天気だけでなく「1日の予報」を業者と共有。無理に進めようとする業者は要注意。

    5. 強風の日に塗料が飛散して近隣トラブルに発展
    風が強い日に作業を強行したところ、塗料が隣家の車や壁に飛んでしまい、苦情に発展。補償やクリーニング費用の負担が発生。
    対策:風速5m/s以上の場合は作業中止が基本。飛散防止ネットの設置や養生の徹底を事前に確認する。


    まとめ

    外壁塗装の見積書は、「金額」以上に「内容」に注目すべき大切な資料です。塗料の種類や塗装面積、足場代、付帯工事、保証内容など、項目が細かく明記されているかを確認することで、業者の誠実さを判断できます。相見積もりを取る際も、単に価格の安さで選ぶのではなく、必要な工事項目がすべて含まれているかをしっかり比較しましょう。当社では、富山市を拠点に外壁塗装工事のご相談を承っており、現地調査を丁寧に行ったうえで、明確で安心な見積書をご提示いたします。追加費用は一切かからず、説明もわかりやすく行います。外壁塗装についてお悩みの際は、ぜひ一度当社にご相談ください。

    ----------------------------------------------------------------------
